Текущее состояние строительной площадки

Добро пожаловать на сайт покупателей новостройки в г. Реутов на ул. Комсомольской д.2 (пересечение ул. Новая и ул. Комсомольская) на месте бывшего кафе «Маяк». Ниже будет выкладываться хронология событий по стройке (вниз по статье — более новые события).

    • как было до стройки (1962-2013 гг.)
    • как сносили ТЦ «Маяк» (2013 г. ноябрь)
    • как вырубали более 160 огромных 50-70 летних деревьев внутри забора (2014 г. февраль)
    • как начали строительство котлована подземной части жилого дома, как совместно с администрацией города «тайно» изменили цели предоставления (ВРИ — вид разрешенного использования) земельного участка с «под эксплуатацию торгового центра» на «многоэтажную жилую застройку» (2014 г. март)
    • осуществление окончательного переключения электропитания микрорайона со старой ТП 10кВ на новую БКТП 10 кВ. Начало монтажа основания под высотный башенный кран LIEBHERR и его окончательная установка 18.04.2014 г. (2014 г., апрель)
    • стройка полным ходом. уже возведен въезд-пандус в подземный паркинг, часть двухуровневого подземного гаража, монолитный фундамент первой башни
    • снос старого здания ТП 10 кВ и ЦТП (май 2014)
    • Возведение котлована подземной части и заливка фундамента для второй (северной) высотной башни (июнь 2014г,)
    • Завершено возведение подземной 2-ух уровневой парковки, возведено 2 этажа наземной части (до ноября 2014 г.)
    • с ноября 2014 г. по февраль 2015 г. — стройка была заморожена (встала по причине отсутствия разрешительной документации на стройку).
    • в октябре 2014 г. застройщиком произведено оформление земельных участков в собственность (те, которые ранее ему не принадлежали, но наних было уже возведено здание), и перевоз земельных участков на ВРИ (вид разрешенного использования) под «строительство многоквартирного дома с подземной автостоянкой», что отражено на публичной кадастровой карте Росреестра. СМР — заливка бетоном нулевого цикла жилого дома.
    • декабрь, январь, февраль 2015 г. — стройка «стоит» не двигаясь, работы не ведутся.
    • С февраля 2015 г. — начало производства работ по возведению монолитных стен и перекрытий 3-го этажа. Разрешительных документов на стройку по прежнему — нет.
    • март 2015 г. — продолжение монолитных работ, возведено всего 7 этажей
    • апрель, май, июнь, июль 2015 г. — возведено 25 этажей вкл. технический этаж (крышу).
    • август 2015 г. — стройка «стоит» не двигаясь;
    • сентябрь 2015 г. — стройка «стоит» не двигаясь;
    • октябрь 2015 г. — стройка «стоит» не двигаясь;
    • ноябрь 2015 г. — стройка «стоит» не двигаясь;
    • с 5 по 10 декабря 2015г. обложили кирпичом фасад корпуса №2. Работает одна бригада кладочников (10 чел). Работают с 8 утра до 20:00 вечера включая субботу и воскресенье. Обкладывают обычным поризированным красным кирпичом, пока только 1й этаж — это значит, что 1й этаж будут облицовывать либо мрамором (искусственным) либо плиткой керамической. На 2й этаж должен пойти другой — облицовочный кирпич, посмотрим-увидим. Надеемся, что пришлют еще три-четыре бригады с других домов — чтобы ускорить работы по возведению фасада.
    • с 10 по 31 декабря 2015 г. — стройка «стоит» не двигаясь;
    • январь 2016 г. — стройка «стоит» не двигаясь.
  • февраль 2016 г.  — активное начало стройки, идет обкладка облицовочным кирпичом корпуса №1 и корпуса №2 по 2 этажа в неделю. Работает бригада из 15 человек. Работы ведутся строго с 8 утра до 8 вечера, включая в субботу и в воскресенье.

    Фотографии есть на сайте в разделе Фото/»Фото стройки 2016 г.»

Много фотографий размещено в разделе «Фото-галерея» стройки.

На дату 10.10.2013 г. это выглядело вот так: http://j.mp/1fZNSZu и так см. ниже

2013-10-20 1 2013-10-20 22013-10-20 3 и после сноса вот так «чистое поле»

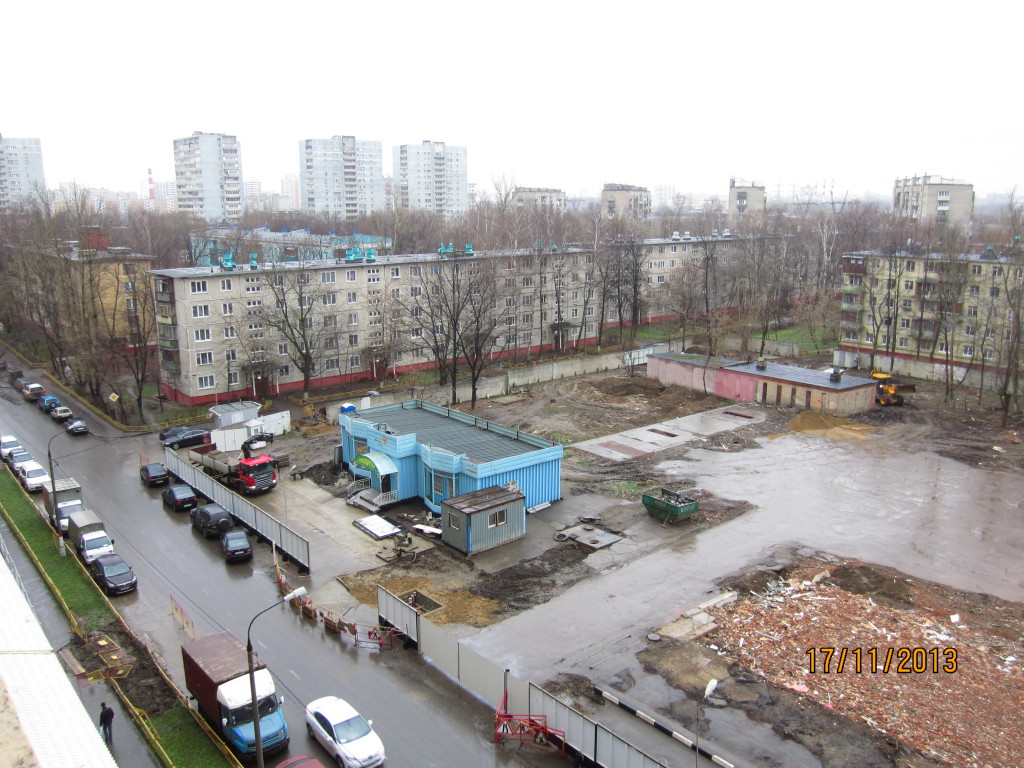

На текущую дату 17.11.2013 г. это выглядит вот такОбщий вид площадки с соседнего дома 18/2 Общий вид площадки с соседнего дома 18/2 Общий вид площадки с соседнего дома 18/2

19 февраля 2014 года началась вырубка деревьев внутри забора, силами строителей Центрстроя. Вырубали деревья даже там, где не имели право (вне границ собственной территории (это возле дома №11, угол с домом №21). Более подробно о начале операции можно прочитать на Форуме в разделе Forum » Наш дом №2 по ул.Комсомольской » Техническая информация по стройке. Ход работ » Динамика строительства (история работ) Отчет нашего читателя Федора Е. здесь

на дату 23 февраля 2014 г. большая часть деревьев была уничтожена, остальные видимые деревья — ждет та же участь..

  • с 1 марта 2014 года началось строительство котлована подземной части жилого дома с использованием кранов, экскаваторов и грузовиков, вывозящих грунт. Фото от одного из наших форумчан можно посмотреть ниже:
  • на дату 30 марта 2014 года Началось форсированное освоение подземной части, т.е. строительство котлована. Строители работают с 8:01 до 20:05 каждый день т.е. без выходных. Сделали ограждение-навесы пешеходных дорожек вдоль забора стройки по ул. Комсомольской и ул. Новая. Состояние строительства выглядит так:
    • 26 марта 2014 г. Застройщик совместно с администрацией города Реутов изменил «Вид разрешенного использования  (далее — «ВРИ») земельного участка с кадастровым № 50:48:0010405:715 с «под эксплуатацию торгового центра» на «для строительство домов многоэтажной жилой застройки». По Закону Московской области № 160/2013-ОЗ от 23.12.2013 и Постановлению правительства Московской области№ 1190/57 от 31.12.2013 Застройщик ООО «Континент» обязан был оплатить в бюджет города плату за изменение ВРИ земельного участка в сумме около 50 млн. руб. (что вполне хватило бы для строительства детского сада на 65 мест или спортшколы.
  •  произошло полное переключение электропитания жилого микрорайона со старой ТП 10 кВ на новую БКТП 10кВ. Начало монтажа фундамента-основания под высотный башенный кран LIEBHERR.

Дальнейшее размещение фотографий будет в разделе «Фото-галерея» стройки

Добавляйте комментарии к статье без регистрации:

Текущее состояние строительной площадки: 3 комментария

  1. Масквич

    Круто. Добавлю форум в избранное и друзьям посоветую. Ждите новых читателей 🙂

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *

Этот сайт использует Akismet для борьбы со спамом. Узнайте, как обрабатываются ваши данные комментариев.
